铺小青瓦的操作工艺顺序
已阅:1804  2019-7-11

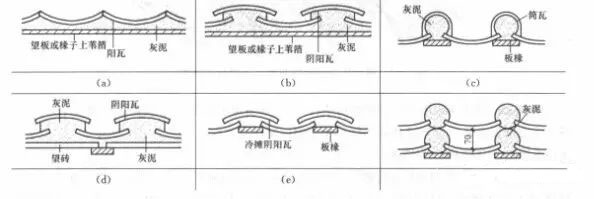

        上图所示为小青瓦屋面构造示意图。小青瓦断面呈圆弧形,平面形状为一头宽,另外一头较窄,尺寸规格各地不一。一般先用木望板、苇箔等做基层,上铺灰泥,灰泥上再铺瓦。
        常见的小青瓦构造类型有以下几种:如图(a)所示为单层瓦,适用于少雨地区;如图(b)、(d)所示为阴阳瓦,适用于多雨地区;如图(c)所示为筒板瓦,适用于多雨地区;如图(e)所示为冷摊瓦,适用于炎热地区;如图(f)所示为通风屋面,适用于炎热地区。
        (一) 铺小青瓦的操作工艺顺序
        铺瓦准备工作→基层检查→上瓦、堆放→铺筑屋脊瓦→铺檐口瓦、屋面瓦→粉山墙披水线→检查、清理。
        (二) 铺瓦操作要点与铺瓦操作方法
        1、 铺挂小青瓦操作方法
        铺挂小青瓦的操作顺序与铺平瓦基本相同。即从左往右、自下往上。但因小青瓦较薄易于破碎,为避免屋面铺好后再去铺盖屋脊瓦时会将瓦片踩破,因而在铺挂屋面瓦之前要先将脊瓦做好。
        (1) 做屋脊
        做小青瓦屋脊一般有三种方法:
        ①象作平瓦屋脊一样,将瓦一皮一皮地从一个山头铺筑到另一个山头;
        ②将瓦片斜成一定的角度并挤紧,由山头向中间筑脊;
        ③先在两山头各平放一叠瓦封头。具体做脊时,一般先在靠近屋脊两边的坡屋面上先铺筑5-6张仰瓦或俯瓦作为分垅的标准,并用草泥或屋脊底部,冯接着铺盖脊瓦。屋脊筑完后用混合砂浆或纸筋灰将脊背及瓦垅的缝堵塞密实、压紧抹光。
        (2) 铺挂檐口瓦和屋面瓦
        檐口瓦要挑选外形整齐、质量好的瓦进行铺挂。檐口皮瓦挑出檐口的长度不得少于50mm,檐口瓦垅须与屋脊瓦垅上下对直,以利排水。檐口仰瓦相邻的空隙要用砂浆和碎瓦片填塞稳后再盖2-3张俯瓦。檐口处首张仰瓦应抬高20~30mm,以防俯瓦下滑。
        铺屋面瓦时,应先顺斜坡拉线,再从檐口开始,自下往上一垅一垅地进行铺挂。铺瓦要求“一搭三或压二露三”,即要求瓦面上下搭接2/3。俯仰瓦屋面的相邻两垅俯瓦和仰瓦的边之间要搭接40mm。铺俯仰瓦时,应先铺两垅仰瓦,并在其两垅仰瓦之间空隙处用灰浆塞垫稳后再铺俯瓦。若铺仰瓦屋面,则要在每两垅瓦之间空隙处用灰泥堵塞饱满后,用麻刀灰做出灰埂,并在灰埂上涂刷一屋与瓦颜色相近的灰浆,再抹压圆直。若是不做灰埂的仰瓦屋面应挑选外形整齐一致的小青瓦铺挂,且要求边缘须咬接紧密,坐浆饱满,铺挂密实稳牢。悬山屋面,山墙处的瓦应挑出半块瓦宽,再粉披水线。硬山屋面则可用仰瓦随屋面坡度侧贴于墙上作泛水。
        2、 操作要点
        (1) 运瓦与堆瓦。运瓦上屋面之前,应检查椽子与檩条是否钉好,是否平整牢固,偏差过大的要经修整或返工后才能运瓦上屋面。因小青瓦薄而容易破损,运瓦上屋面时要稳拿轻放。小青瓦的堆放应按规格尺寸与质量的不同分别堆放,且要根据铺瓦的不同要求选择好堆好地点。屋面堆瓦应在两坡屋面对称堆放。在运瓦过程中,要把有裂缝、破损的瓦选择出来,不合格的瓦不运上屋面。
        (2) 檐口首张瓦一定要按规范要求严格铺挂好,其出檐长度和首张仰瓦抬高的高度应符合规定要求,以保持檐头整齐平直,美观且不渗漏。
        (3) 屋脊要求脊瓦底部坐浆饱满,缝隙填塞密实,铺筑稳固。脊瓦与屋面瓦的接缝处要严密无渗漏缝隙,且屋脊要求平直无沉陷现象。
        (4) 铺筑小青瓦为保持屋架受力均匀,两坡屋面应同时对称铺瓦。
        (5) 铺挂小青瓦应搭盖均匀,瓦的疏密应保持一致,且每张瓦都要窝坐牢固无下滑现象。特别在斜沟、烟囱等与屋面瓦连接的部位,更应严格做好防漏处理。在山墙处应按规范要求作好泛水处理。
        (6) 铺瓦过程中,应随时检查与清扫。每盖完一垅瓦,可用一要2m长的直尺轻轻拍靠瓦头和瓦垅两个侧面,以校正瓦头高低和保持瓦垅平直,使屋面平整,没有张口和翘曲等现象。挂瓦还要注意随时更换质量不合格的瓦和随时清扫碎瓦片及灰渣。





相关新闻

青砖青瓦如何防震
仿古青瓦巧妙的科学结构
中国园林的园墙围墙小青瓦
浅谈青瓦受到危害的原因
小青瓦上为什么会有个凸起的东西
青瓦排水“疏而引之”
浅谈仿古建筑中小青瓦、青砖的铺设与堆砌
青瓦建筑使用木制结构的好处
小青瓦白墙散发的古朴气息
仿古青瓦片在建筑行业中发挥的作用
从小青瓦来看传统的建筑文化
青瓦成品应具备的条件

0510-87465516

13606157980 13584233035

宜兴市104国道伏东中学斜对面

友情链接: 高效生物转盘 | 青砖 | 含酚废水 | 宜兴包装箱 | 生物浮床 | 宜兴木包装箱厂 |
